분당 6·S3구역(목련마을1·5) 결합 재건축 완벽정리, LH 사업시행자 지정부터 입주까지

안녕하세요, 분당 재건축 현장을 늘 챙겨보는 눈송이입니다. 어제(6월 29일) 성남시가 분당 노후계획도시 6구역(목련마을1)과 S3구역(목련마을5)의 결합 재건축사업 사업시행자로 LH를 정식 지정·고시했다는 소식, 보셨나요? 솔직히 1기 신도시 재정비 사업이 워낙 더디게 진행된다는 인식이 많았는데, 이번 분당 6·S3구역은 동의서 징구 시작 후 불과 한 달 반 만에 80%대 동의율을 확보하면서 속도감 있게 움직이고 있어요. 야탑동 일대 주민이라면, 혹은 1기 신도시 재건축 투자를 고민 중인 분이라면 지금이 흐름을 정확히 짚어야 할 타이밍입니다. 오늘 글에서는 사업 개요부터 동의율, 세대수 변화, 향후 일정, 투기과열지구 규제, 그리고 시장에 주는 의미까지 — 분당 6·S3구역에 대해 알아야 할 모든 것을 정리해 드릴게요.

1. 분당 6·S3구역 사업 개요

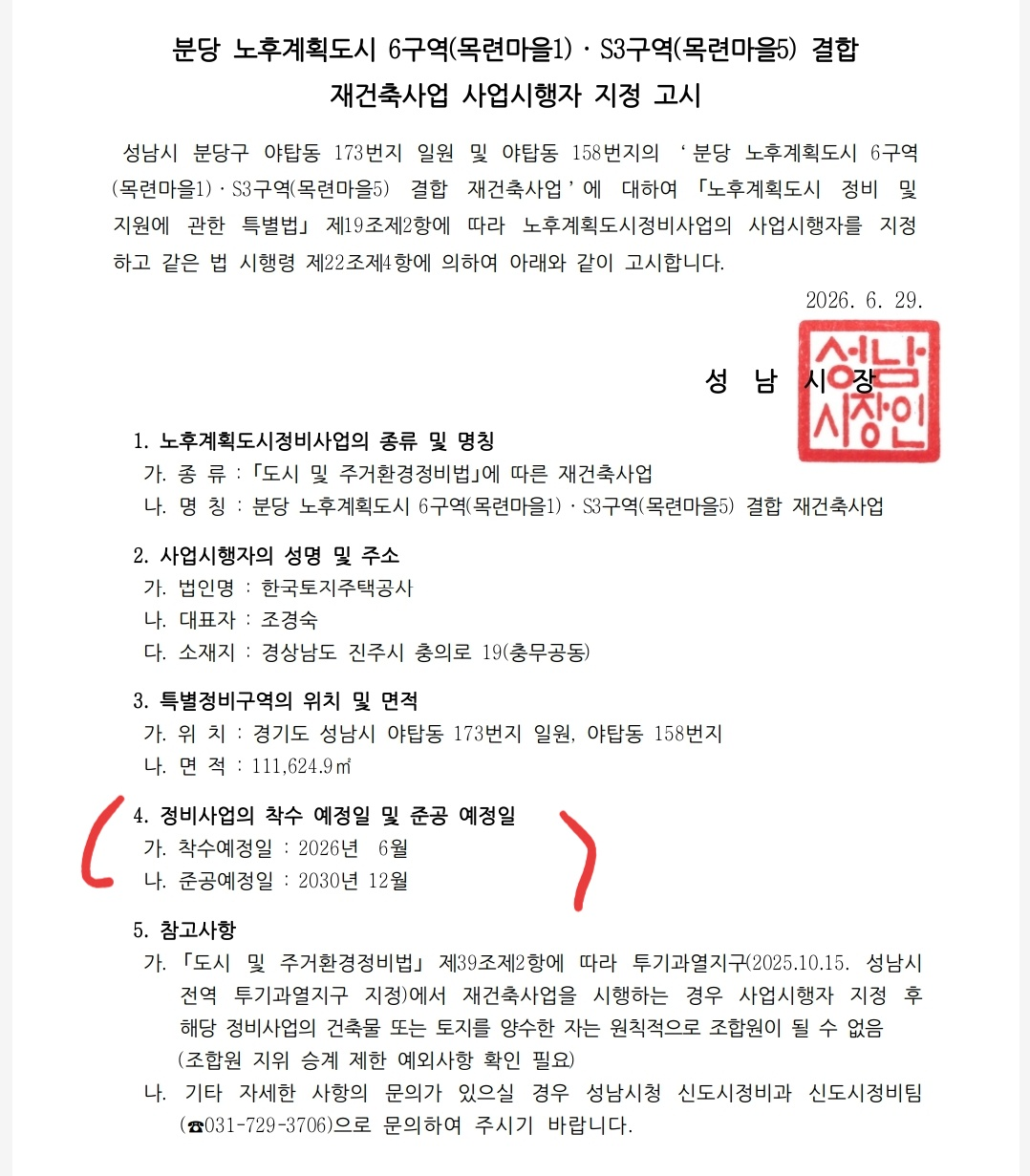

분당 노후계획도시 6구역(목련마을1)·S3구역(목련마을5) 결합 재건축사업은 성남시 분당구 야탑동 173번지 일원과 야탑동 158번지 일대를 묶은 사업이에요. 면적은 11만1,624.9㎡로 결코 작지 않은 규모입니다. 이 구역은 「노후계획도시 정비 및 지원에 관한 특별법」에 따라 올해 1월 특별정비구역으로 지정·고시되면서 본격적인 절차에 들어갔는데요, 2개 구역을 결합해 통합 재건축을 추진한다는 점이 이 사업의 핵심 특징입니다. 빌라 10개 단지로 흩어져 있던 노후 주거지가 하나의 정비구역으로 묶이면서 사업성과 효율성을 동시에 끌어올리는 구조죠. 성남시는 6월 29일 사업시행자 지정·고시를 통해 이 절차의 법적 효력을 공식화했습니다.

2. LH 사업시행자 지정과 동의율 80.44%

가장 눈여겨봐야 할 부분은 속도예요. LH는 지난 4월 18일 사업시행자 동의서 징구를 시작했는데, 불과 한 달 반 만에 80.44%라는 압도적인 동의율을 확보했습니다. 법적 기준이 50%인 점을 감안하면 그야말로 가뿐히 넘긴 수치죠. 공공시행 방식에 대한 주민 신뢰가 그만큼 두텁다는 의미로 해석할 수 있어요. 아래 표로 핵심 지표를 정리해 봤습니다.

구분 내용
사업시행자 한국토지주택공사(LH)
동의서 징구 시작일 2026년 4월 18일
동의율 확보 80.44% (법정 기준 50% 초과)
시행자 지정·고시일 2026년 6월 29일 (성남시)
“1기 신도시 재정비사업의 모범사례가 될 수 있도록 최선을 다하겠다.”
강오순 LH 지역균형본부장, 2026

이 발언처럼 LH 입장에서도 분당 6·S3구역은 단순한 한 건의 사업이 아니라, 향후 다른 1기 신도시(평촌·산본·중동·일산) 재정비 사업의 추진 방식과 속도에 직접적인 영향을 줄 수 있는 상징적 사업으로 평가받고 있어요.

3. 세대수 변화와 사업 규모

현재 야탑동 173번지·158번지 일대에는 빌라 10개 단지 1,107세대와 상가 33세대, 총 1,140세대가 자리하고 있어요. 노후도가 상당히 진행된 상태인데요, 결합 재건축을 통해 이 구역은 아파트 약 2,400~2,500세대 규모로 탈바꿈할 예정입니다. 보도마다 세대수가 2,454세대 또는 2,475세대로 소폭 차이를 보이는데, 이는 단계별 세부 계획 조정 과정에서 발생한 수치 차이로 보이며, 정확한 최종 세대수는 향후 사업시행인가 단계에서 확정될 가능성이 높습니다. 핵심 포인트는 다음과 같아요.

  • 기존 1,140세대(빌라+상가) → 약 2,400~2,500세대 아파트 단지로 재편
  • 2개 구역(6구역·S3구역)을 결합해 사업성·기반시설 효율을 극대화
  • 세대수 두 배 이상 증가로 분당 내 신규 공급 효과 기대
  • 정확한 최종 세대수는 사업시행인가 단계에서 확정 예정

4. 향후 추진 일정(착수~준공)

사업시행자 지정은 끝이 아니라 시작이에요. LH는 사업시행자 지정에 이어 오는 7월 중 주민대표회의와 사업시행약정을 체결할 계획입니다. 이후 시공자 선정, 사업시행인가, 관리처분계획 수립 등 굵직한 절차가 줄줄이 이어지는데요, 성남시 고시문에 따르면 정비사업의 착수예정일은 2026년 6월, 준공예정일은 2030년 12월로 명시되어 있습니다. 즉 지금부터 약 4년 반 정도가 사업 완료까지 소요되는 셈이에요. 물론 정비사업 특성상 시공자 선정 과정에서 일정이 다소 조정될 가능성도 늘 염두에 두셔야 합니다.

특히 주목할 점은 절차가 단계마다 주민 의견 수렴과 행정 검토를 거친다는 사실이에요. 사업시행약정 체결 이후에도 시공자 선정 단계에서 또 한 번 주민들의 동의와 선택이 필요하기 때문에, 실거주자나 조합원이라면 매 단계 공지사항을 놓치지 않고 챙기시는 게 중요합니다.

단계 시점(예정)
특별정비구역 지정·고시 2026년 1월
동의서 징구 시작 2026년 4월 18일
사업시행자 지정·고시 2026년 6월 29일
사업시행약정 체결 2026년 7월(예정)
정비사업 착수 2026년 6월
정비사업 준공 2030년 12월
※ 출처: 성남시 사업시행자 지정 고시문(2026.6.29) 및 보도자료 종합, 향후 절차에 따라 일정 변동 가능

5. 투기과열지구 규제와 조합원 지위 승계

세무사로서 가장 강조하고 싶은 부분이 바로 이 항목이에요. 성남시 전역은 2025년 10월 15일자로 투기과열지구로 지정된 상태입니다. 「도시 및 주거환경정비법」 제39조제2항에 따라, 투기과열지구 내 재건축사업은 사업시행자 지정 이후 해당 정비사업의 건축물 또는 토지를 양수한 사람은 원칙적으로 조합원 지위를 받을 수 없습니다. 다시 말해, 분당 6·S3구역의 매물을 지금 시점 이후 매수하시는 분들은 조합원 자격이 아닌 현금청산 대상이 될 가능성이 있다는 뜻이에요. 다만 법령상 예외사항(상속·이혼에 따른 양도, 10년 이상 보유·5년 이상 거주 등 일부 요건 충족 시)이 존재하므로, 실제 거래를 검토 중이시라면 반드시 사전에 확인이 필요합니다.

  • 성남시 전역 투기과열지구 지정일: 2025년 10월 15일
  • 사업시행자 지정(2026.6.29) 이후 매수 시 조합원 지위 승계 원칙적 제한
  • 조합원 지위 승계 제한의 예외사항은 반드시 사전 확인 필요
  • 관련 문의: 성남시청 신도시정비과 신도시정비팀(☎ 031-729-3706)

6. 1기 신도시 재정비가 갖는 의미와 전망

분당은 1991년 입주를 시작한 1기 신도시의 대표 주자죠. 30년이 훌쩍 넘은 지금, 노후계획도시 정비사업이라는 별도 특별법까지 만들어 재정비를 추진하는 이유는 명확합니다. 단지 단위 재건축만으로는 1기 신도시의 구조적 노후화를 따라잡기 어렵기 때문이에요. 분당 6·S3구역처럼 여러 구역을 결합해 동의율을 빠르게 끌어올리고, 공공(LH)이 직접 사업시행자로 나서는 방식은 향후 분당 내 다른 선도지구뿐 아니라 평촌·산본·중동·일산 등 다른 1기 신도시 재정비사업에도 참고 모델이 될 가능성이 큽니다. 다만 투기과열지구 규제, 공사비 인상, 시공사 선정 경쟁 등 변수도 적지 않은 만큼, 단기 시세 변동보다는 중장기 관점에서 사업 진행 상황을 꾸준히 모니터링하시는 게 현명한 접근이라고 봅니다.

Q&A

Q1) 분당 6·S3구역과 S3구역은 왜 결합해서 재건축을 추진하나요?
A1) 두 구역을 결합하면 사업 규모가 커져 기반시설 설치, 공사비 분담, 단지 설계 측면에서 효율이 높아지고, 단독 추진보다 사업성을 확보하기 유리해지기 때문입니다. 분당 선도지구 중 다른 구역들도 결합 재건축 방식이 적용된 사례가 있습니다.
Q2) 지금 분당 6·S3구역 빌라를 매수하면 조합원이 될 수 있나요?
A2) 성남시 전역이 투기과열지구로 지정되어 있고, 사업시행자가 지정된 이후 매수한 경우 원칙적으로 조합원 지위 승계가 제한됩니다. 일부 예외 요건(상속, 장기보유·거주 등)이 있을 수 있으니 매수 전 반드시 전문가와 상담하시기 바랍니다.
Q3) 준공까지 얼마나 걸리나요?
A3) 고시문 기준 착수예정일은 2026년 6월, 준공예정일은 2030년 12월로, 약 4년 6개월 정도가 소요될 것으로 예정되어 있습니다. 다만 시공자 선정, 인허가 절차에 따라 일정은 변동될 수 있습니다.
Q4) 세대수가 기사마다 2,454세대, 2,475세대로 다른데 어느 쪽이 맞나요?
A4) 현재 언론 보도마다 일부 차이가 있는 상태이며, 최종 세대수는 시공자 선정 이후 사업시행인가 단계에서 확정됩니다. 정확한 수치는 향후 공식 인가 고시를 통해 다시 확인하시는 것이 안전합니다.
Q5) 다음 단계인 사업시행약정과 시공자 선정은 언제, 어떻게 진행되나요?
A5) LH는 2026년 7월 중 주민대표회의와 사업시행약정을 체결할 예정이며, 이후 시공자 선정 공고와 입찰 절차가 진행됩니다. 구체적 일정은 성남시청 신도시정비과 또는 LH 공고를 통해 공지될 예정입니다.

마치며

지금까지 분당 노후계획도시 6구역(목련마을1)·S3구역(목련마을5) 결합 재건축사업의 사업시행자 지정 소식부터 동의율, 세대수 변화, 향후 일정, 투기과열지구 규제까지 정리해 드렸습니다. 동의서 징구 한 달 반 만에 80.44%라는 동의율을 확보했다는 점은 이 사업이 단순한 행정 절차를 넘어, 주민들의 강한 추진 의지가 뒷받침된 결과라고 볼 수 있어요. 다만 투기과열지구 규제로 인한 조합원 지위 승계 제한, 세대수 확정 시점, 시공자 선정 결과 등 아직 변수가 많이 남아 있는 만큼, 실제 거래나 투자를 고민하신다면 단계마다 공식 고시 내용을 직접 확인하시고 세무·법률 전문가와 함께 검토하시길 권해드립니다. 다음 글에서는 분당 다른 선도지구들의 진행 상황과 시공사 선정 경쟁 구도를 비교 분석해서 찾아올게요. 그럼 다음 글에서 또 만나요!
